1.基本情況
1)概況
徐深18井位于松遼盆地東南斷陷徐東斜坡帶上。該井是一口高溫、高壓、深層氣井。由于其地層為火成巖的特殊性,在試氣過程中需多次壓井,并進行射孔壓裂,施工工藝復雜。為了滿足工藝要求,必須應用配套的地面設備和井下工具,例如三相分離器等。為了保證施工質量,必須嚴格按照施工設計進行開工前的準備。
2)試氣目的
第C1-1層,營城組86 Ⅰ、86Ⅱ號層,射孔井段分別為3633.0~3627. 0m和3665.0~3657. 0m。測試求流體性質、地層壓力、溫度和產能。
3)試氣施工工序
試氣施工工序為:立校井架→安裝KQS105/78型采氣樹四通→安裝井口封井器→封井器全封試壓→下入通洗井管柱至距人工井底2~3m→洗井→實探人工井底→采氣樹、井筒、封井器(半封)試壓→起出通、洗井管柱→下入MFE (Ⅰ)射孔測試聯作管柱至預定井段→校深→調整位置→坐封→環空加壓點火→按地質要求工作制度測試→壓井→起出測試管柱→匯報資料→下步措施。
2.監督要點
開工檢查,作為全部施工監督過程的重點。
3.過程監督
按照大慶油田有限責任公司規定深井氣井實行三級開工檢查許可制度,持有開工許可證才可施工。徐深18井開工檢查驗收內容如下所述。

(1)設計及制度檢查,見表1-3。
表1-3 設計及制度檢查

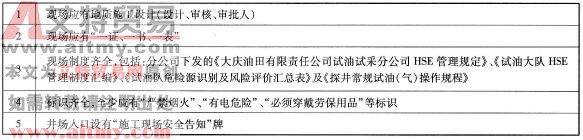

(2)井控工作檢查,見表1-4。
表1-4 井控工作檢查

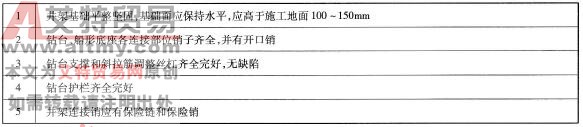

(3)游動與提升系統檢查,見表1-5。
表1-5 游動與提升系統檢查
(4)井架系統檢查,見表1-6。
表1-6 井架系統檢查

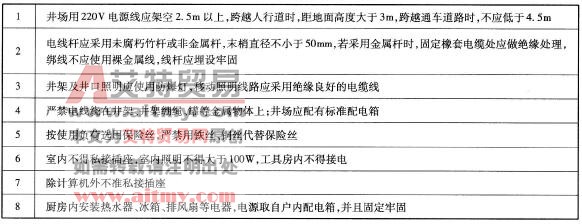

(5)井場與營區用電檢查,見表1-7。
表1-7 井場與營區用電檢查
(6)現場標準化要求檢查,見表1-8。
表1-8 現場標準化要求檢查

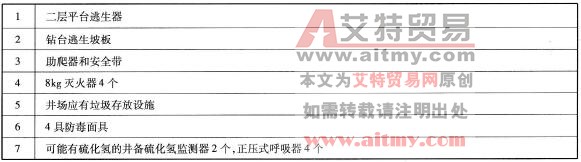

(7)現場HSE設備及物資檢查,見表1-9。
表1-9 現場HSE設備及物資檢查

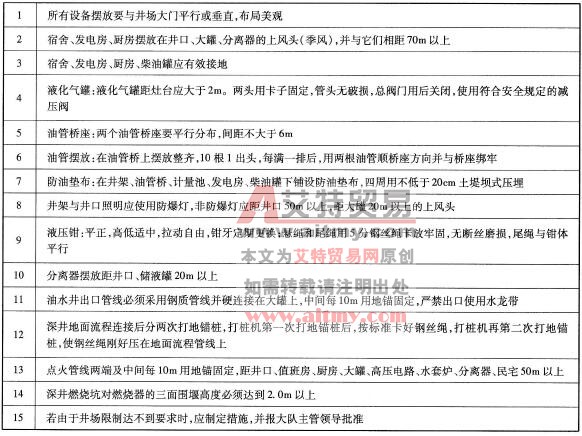

(8)環境保護檢查,見表1-10。
表1-10 環境保護檢查

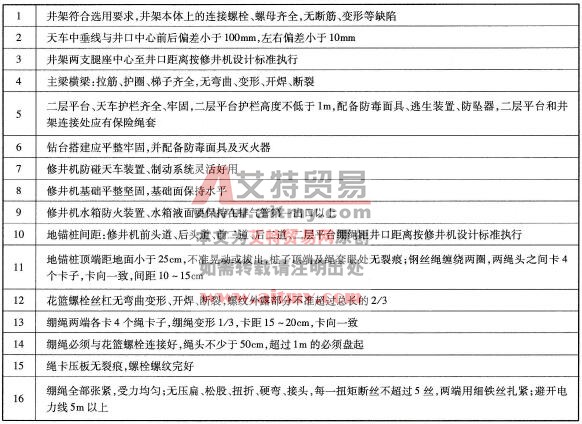

(9)修井機安裝檢查,見表1-11。
表1-11 修井機安裝檢查
(10)監督過程發現問題。
在該井開工檢查過程中,共發現五處不合格。
①井控器液控箱不在司鉆一側,且距井口不足20m。
②燃燒坑放空出口未裝120°彎頭。
③SJ120修鉆兩用機排氣管水箱內液面未達到水箱高度的2/3。
④壓井管匯與采氣樹連接管匯未做軟保護。
⑤井場3人佩戴的安全帽已過期。
現場開出整改通知單,要求施工隊伍立即整改,在整改合格后方可施工。整改通知單由整改負責人詳述整改過程后簽字,并附于開工許可證后,本井方可開井施工。
4.案例提示
(1)檢查監督過程中,必須以標準為綱,以設計為依據,以安全生產為基礎,以質量和施工的順利完成為最終目標。
(2)作為一名監督員必須具備豐富的專業知識,才能在監督過程中不出現錯誤的指導、錯誤的判斷,保證施工順利進行和最終圓滿完成。
